HOME町政情報行政新庁舎建設南の関うから館改修工事の工事工程を公開しています。

ここから本文です。

南の関うから館改修工事の工事工程を公開しています。

2025年2月28日

南の関うから館改修工事の概要

 公民館で活動されるなどしていた地域活動の拠点となる交流機能の強化、子どもが自由に使いこなせる内外一体的なあそび場、交流の結節点となるカフェスペース、集客装置としてだけではなく、ヒト・コト・モノの交流と相乗効果を生み出す新たな町立図書館を整備するための改修工事を行っています。

南の関うから館住所

住所:熊本県玉名郡南関町大字関町1230番地

敷地面積

10,724.790平方メートル

延床面積

3,792.28平方メートル(内、改修対象床面積 2,464.97平方メートル)

1F床面積 2,737.45平方メートル (内、改修対象床面積 2,224.94平方メートル)

2F床面積 1,054.83平方メートル (内、改修対象床面積 240.03平方メートル)

構造

鉄筋コンクリート造

設計・管理

株式会社 ブルースタジオ

施行

興亜・津留特定建設工事共同企業体

竣工予定

令和7年3月14日

開館予定日(プレオープン)

令和7月6月予定 【交流施設部分のみオープン】

開館予定日(グランドオープン)

令和7年10月8日(水)予定 【新図書館を含めた全ての施設のオープン】

南の関うから館改修工事の進捗状況について

現在令和7年3月の完成を目指し、建設に取り組んでいます。令和6年7月から本体工事に着手しており、その進捗状況についてお知らせします。

工事進捗状況

令和6年8月

外壁周辺に足場を組み、内部解体工事を行っています。

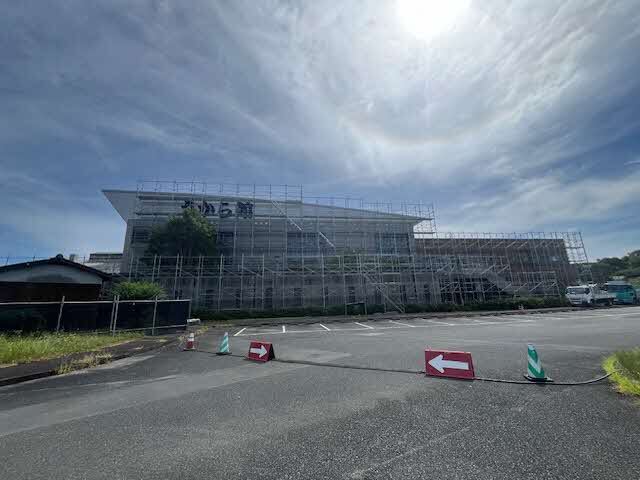

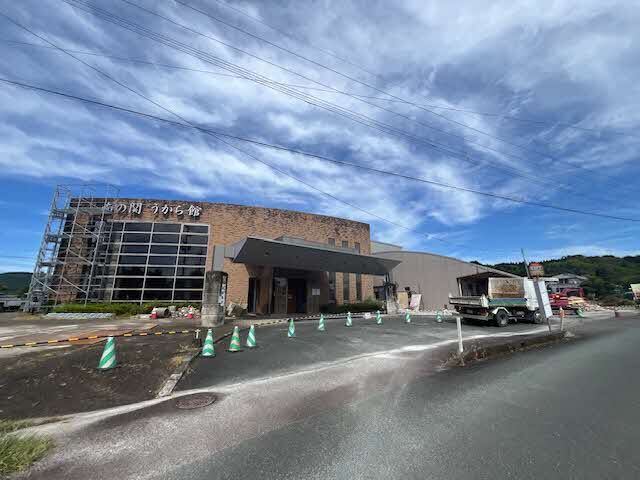

うから館外観(表側)

うから館外観(裏側)

内部(ホール①)

内部(ホール②)

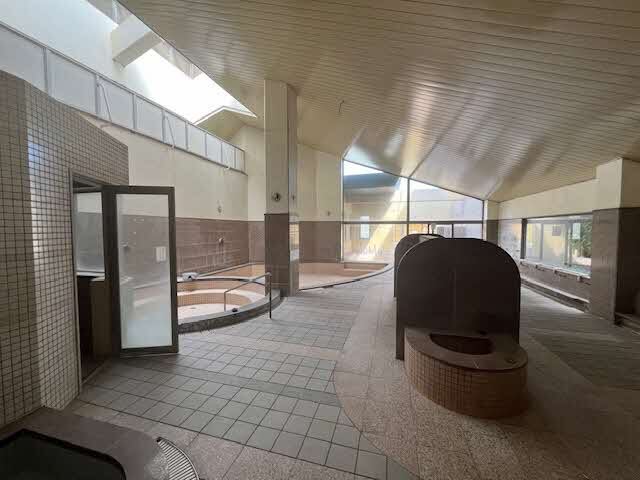

旧浴場(内風呂)

旧浴場(露天風呂)

令和6年9月

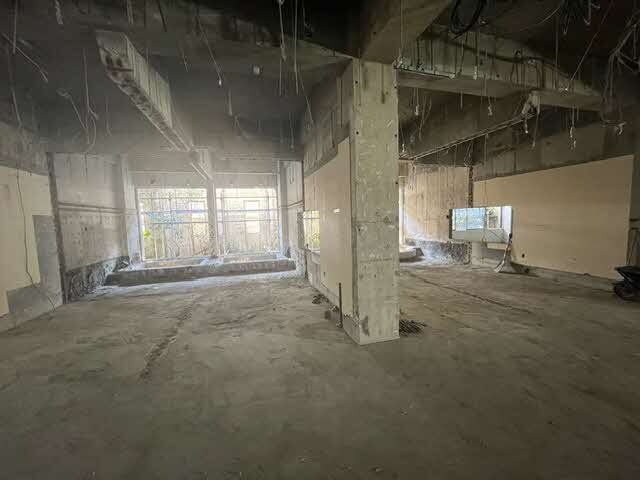

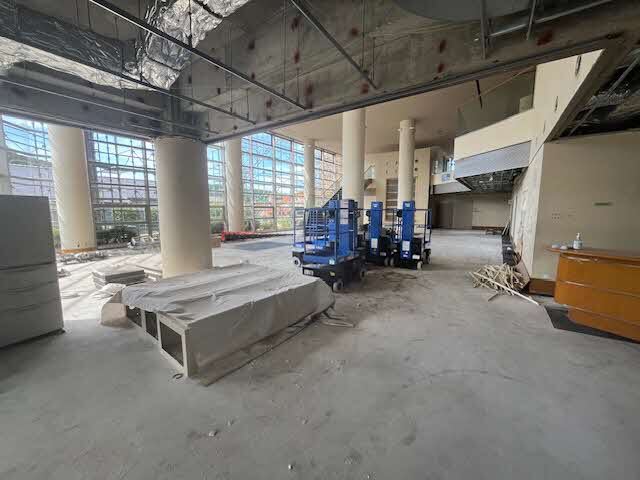

ホール

事務所のカウンター、壁の撤去が完了しています。

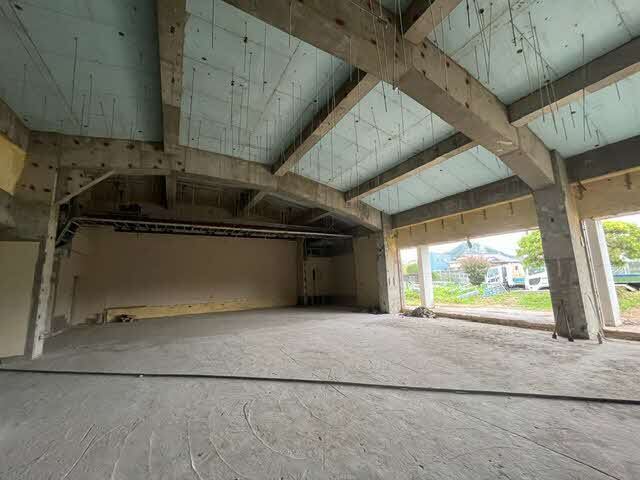

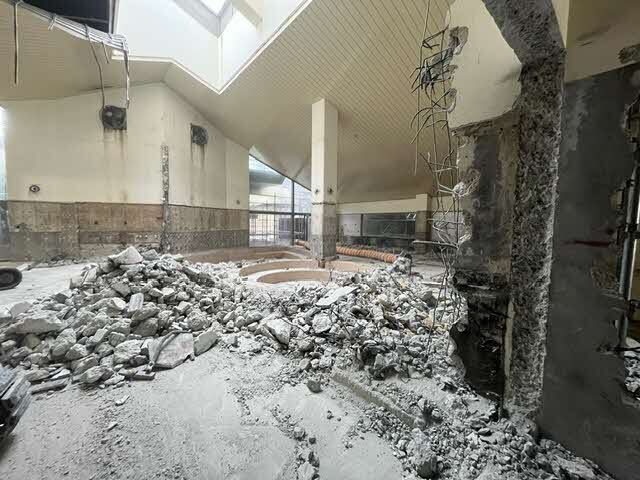

大広間

天井、床の撤去が完了しています。

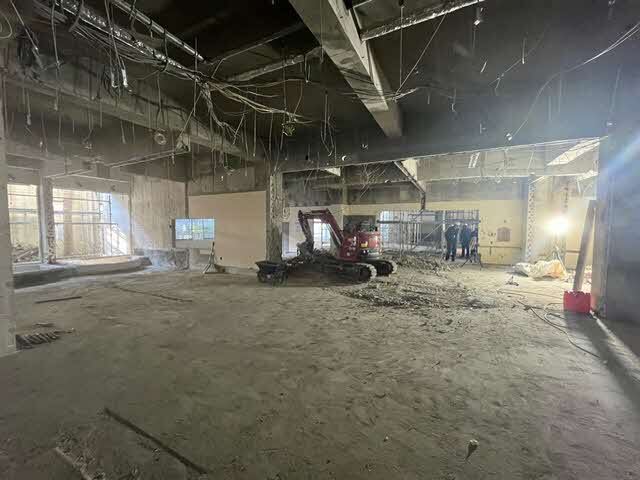

旧浴場

男湯と女湯間の壁を解体し、図書館へと変身中です。

令和6年10月

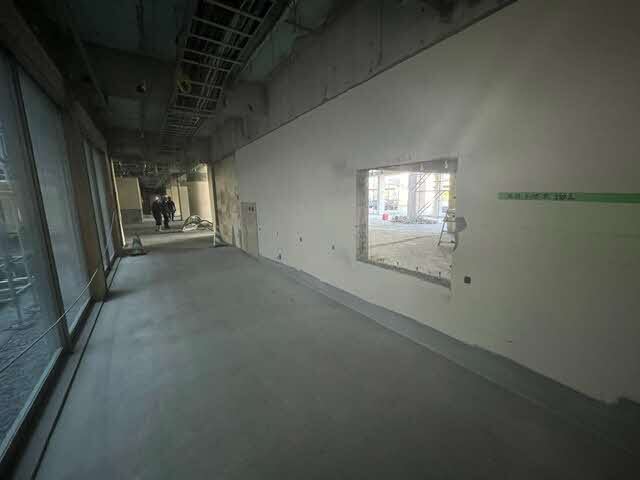

廊下

壁を一部開口し、床のやり替えを行っています。

旧家族風呂

壁を撤去し、開放的な空間づくりを行っています。

浴槽は残し、改修後は読書スペースになります📚。

令和6年11月

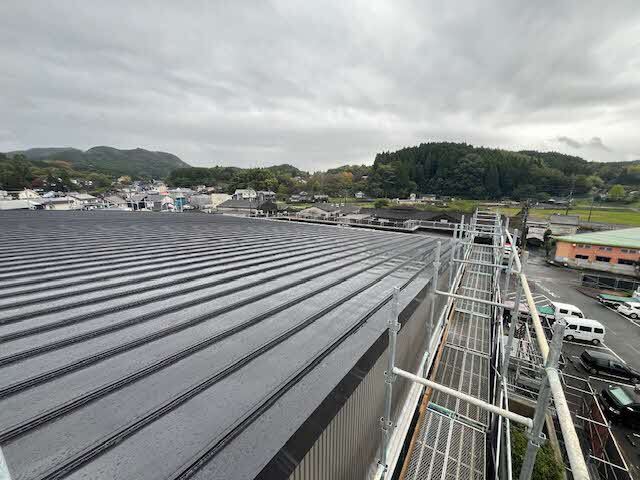

屋上

防水工事が完了しています。

図書館ホール

図書館の受付スペースになる場所です。

天井を外し配管工事を行っています。

令和6年12月 令和7年1月

大浴場

足場の撤去が完了し、照明の設置が完了しています。

円形風呂に合わせた照明を採用しています。

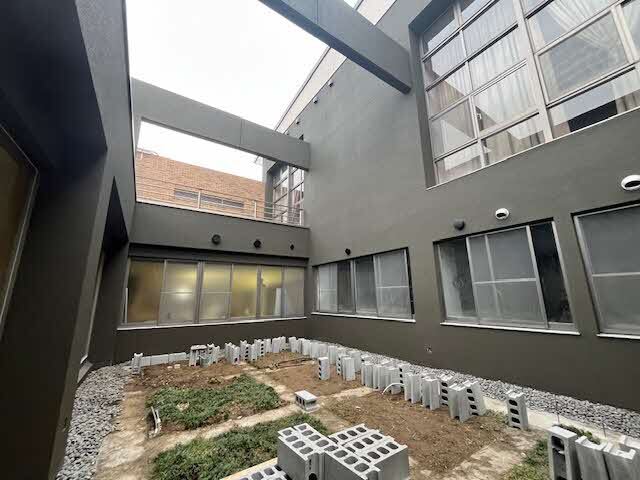

光庭

外壁の塗装が完了し、庭の整備中です。

令和7年2月

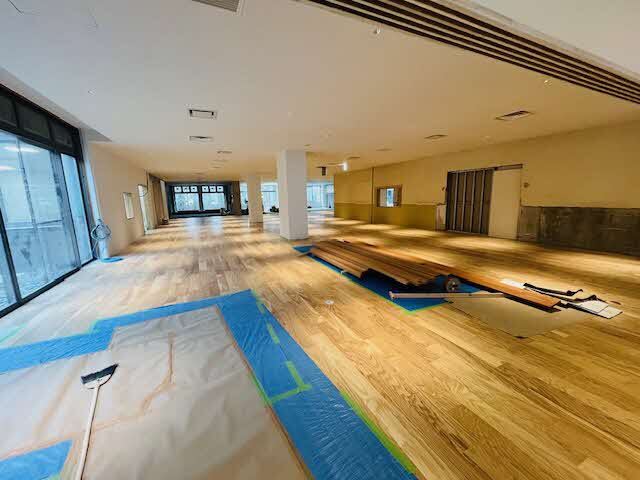

ホール

床張りが完了しています。

タイル調を採用しています。

図書館ホール

床張りが完了しています。

図書館部には木材を採用しています。
